發貨流程管理制度的目的是什么?倉庫管理制度及工作流程介紹

倉庫管理制度及流程

一、目的:

1、為了更好地發揮倉庫對材料的調配功能,規范公司倉庫的材料管理程序,促進公司倉庫的各項工作科學、安全、高效、有序、合理地運作。
  2、確保公司資產不流失和各工程項目所需材料的品牌、型號、規格以及質量合符要求,保證倉庫材料供應不延誤工程項目的進度,較準確做好各工程項目成本決算。特制定本管理制度。

二、適用范圍:適用公司各項目部倉庫管理崗位人員。

三、總則:為加強倉庫工作的管理,提高采購工作的效率,制定本制度。所有的倉庫管理人員及相關人員均應以本制度為依據開展工作。

1、通過制定倉庫管理制度及操作流程規定,指導和規范倉庫人員的日常工作行為,對有效提高工作效率起到激勵作用。

2、加強倉庫庫存管理,明確貨物出、入庫手續及流程,提高公司資金、貨物使用率,保證倉庫安全。

3、倉庫員負責做到名稱、型號、規格、配套、積壓、報廢、數量、資金“八清楚”及存儲、防護工作。

4、倉庫員負責單據追查、保管、入賬。
四、倉庫管理制度1、為防止公司材料資產流失,公司用于工程項目的一切所購買材料物品(板房所需購買的家私和擺設品,公司可以指定專人和倉管員驗收后交項目負責人)原則上都必須先入庫后才能從倉庫領出,禁止不入庫直接交工地的做法。沒驗收人簽名,公司財務部有權拒絕報賬。
  2、倉庫所有物品進行分類建立賬冊??煞譃?五金交電水暖類、化工(油漆)、鋁、鋼材類、板(木)材建材(包括瓷磚)類、手動工具和機具及配件類、日雜防護勞保用品類。
  3、倉庫所有物品必須根據材料的屬性和類型安排固定位置進行規范化擺放,盡可能在固定位置上貼上物品識標以便拿取。
  4、倉庫必須建立起分類的入庫帳本和各工程項目的出庫帳本。所有帳目當天發生當天入帳完畢及日報勤哲系統,禁止隔天做帳。
  5、倉庫任何人員都無權給沒有辦理相關手續的材料岀庫。
  6、倉庫每月定點或者每季度一次或者半年一次倉庫清理、整理和資產整體盤點并將盤點情況(包括產生盈虧情況說明)上報公司。盤點參與部門:財務部、采購部、項目部、班組、必要時可以邀請預算部。盤點時,禁止僅抄襲敷衍了事,必須實物實盤。
  7、倉庫對所有機具類工具進行登記造表,建立起借用登記的管理辦法。每年清理、整理一次,按可用、在用、廢舊、報廢情況登記造表上報公司。特別是由于使用壽命極限報廢的且屬于公司固定資產的機具要及時上報公司財務部銷賬。
  8、各工程項目竣工正式交付業主或甲方使用后,倉庫員配合項目部、預算部、財務部將本工程項目竣工的材料決算表造出并上報公司。
  9、做好倉庫的安全防范工作。合理擺放消防器具,倉庫內及倉庫四周5米內屬于禁煙區,任何人員不準吸煙,違者一次罰款100元。非倉庫管理人員未經許可禁止進入倉庫。不聽勸告者給予經濟處罰。
  10、做好倉庫物品的安全保護工作。根據材料的性能合理放置各類材料,防止材料變形、變質、受潮等現象發生。要經常檢查化工類物品的性能、狀態,若發生變質且有危險的物品要及時處理并上報公司。
  11、倉庫做好材料價格的保護工作。禁止私自將公司的材料底價和材料供應商有意圖告訴競爭對手或與公司不相關的人員。
  12、嚴把材料預定和報買關。采購部接到各工地材料需求計劃單后,聯系倉庫管理人員及現場材料員核查采購物資是否有庫存,并核對采購臺帳看在途采購的物資是否已滿足采購申請。對于不符合規定和撤銷的采購物資應及時通知需求的部門。如材料需采購,需求的部門將核查后的需求計劃在勤哲系統上走審批流程;特殊材料可提交樣品、示意圖和材料店名等交倉庫員,防止采購員誤買、錯買、多買、少買,以至造成公司損失。
  13、嚴把材料驗收標準關。倉管員、收料員要仔細對照采購定單及參考樣品認真核實送到倉庫或工地材料的品名、等級、規格、產地、單價、數量、性能、質量和期限等。確保入倉的材料合符要求。如材料不合要求應不予驗收簽名,并將情況及時通報采購部門。

14、倉管員、收料員在貨物驗收合格后必須使用水印相機拍攝現場驗圖留底,現場驗收圖片包含車輛正面、側面、背面,裝貨圖、卸貨過程或正打料施工過程、出入庫單、驗收單、送貨單;將驗收圖及時發布到項目材料驗收群通知到料。

15、入庫單、材料驗收單填寫注意事項:入庫單、材料驗收單,必須注明項目名稱、供應商名稱;材料驗收單還需標明送貨單編號。

16、單據簽字注意事項:

1)入庫單、驗收單、必須要有收料員、班組簽字;

2)項目部開具出庫單必須有領料班主、負責人簽字;

3)送貨單必須有2人以上相關人員的簽字(含班主、收料員);

17、每批貨到現場經驗收合格入庫后,倉管員、收料員應當日上報勤哲系統,最遲不超過2天。勤哲系統材料驗收入庫注意事項:

1)上傳現場驗收圖片(水印相機拍攝,車輛正面、側面、背面,裝貨圖、卸貨過 程或正打料施工過程)

2)上傳原始單據(出入庫單、驗收單、送貨單)必須要有相關人員簽字。

3)不合格單據及驗收圖一律不能通過審批。

18、輔材驗收注意事項:輔材驗收作為項目部報銷依據,格式同主材驗收單一致。采購單號一致。倉庫員、收料員應當日上報勤哲系統,最遲不超過2天。
  19、退貨、換貨:發生退、換貨時倉管員應做好賬單記錄并及時在勤哲系統辦理退、換貨流程并說明退、換貨原因,上傳原始單據退貨單并關聯原驗收單。避免公司遭受經濟損失的現象發生。

20、材料調撥:項目工程部的物料調用,由項目部填寫“調用單”經項目負責人簽名確認后,上傳勤哲系統報審批,待審批通過,倉庫員才可以辦理相關手續,否則予與拒絕。
  21、超用物料的岀庫,必須有項目簽名確認的“領用超用單”,且超用人注明超用原因以及得到上級主管部門的簽字批準,倉庫根據領用超用單發料。

22、倉庫應做好各工程項目完工后的剩余材料安放保管工作,以便于后期搞好售后服務工作。

23、退庫:由于項目計劃更改、或其他原因引起領用的物資剩余時,領料單位及時辦理退庫手續及時退庫;物資發放過程中的錯領、錯發物資倉庫管理員必須及時通知領用單位退庫。

24、倉庫員、材料員及采購員必須定期總結材料工作方面的問題。涉及材料價格問題應將情況及時通報采購部和預算部或公司,預防公司向準客戶報工程預算價時嚴重底于市場致使公司受損。
五、采購-入庫基本流程

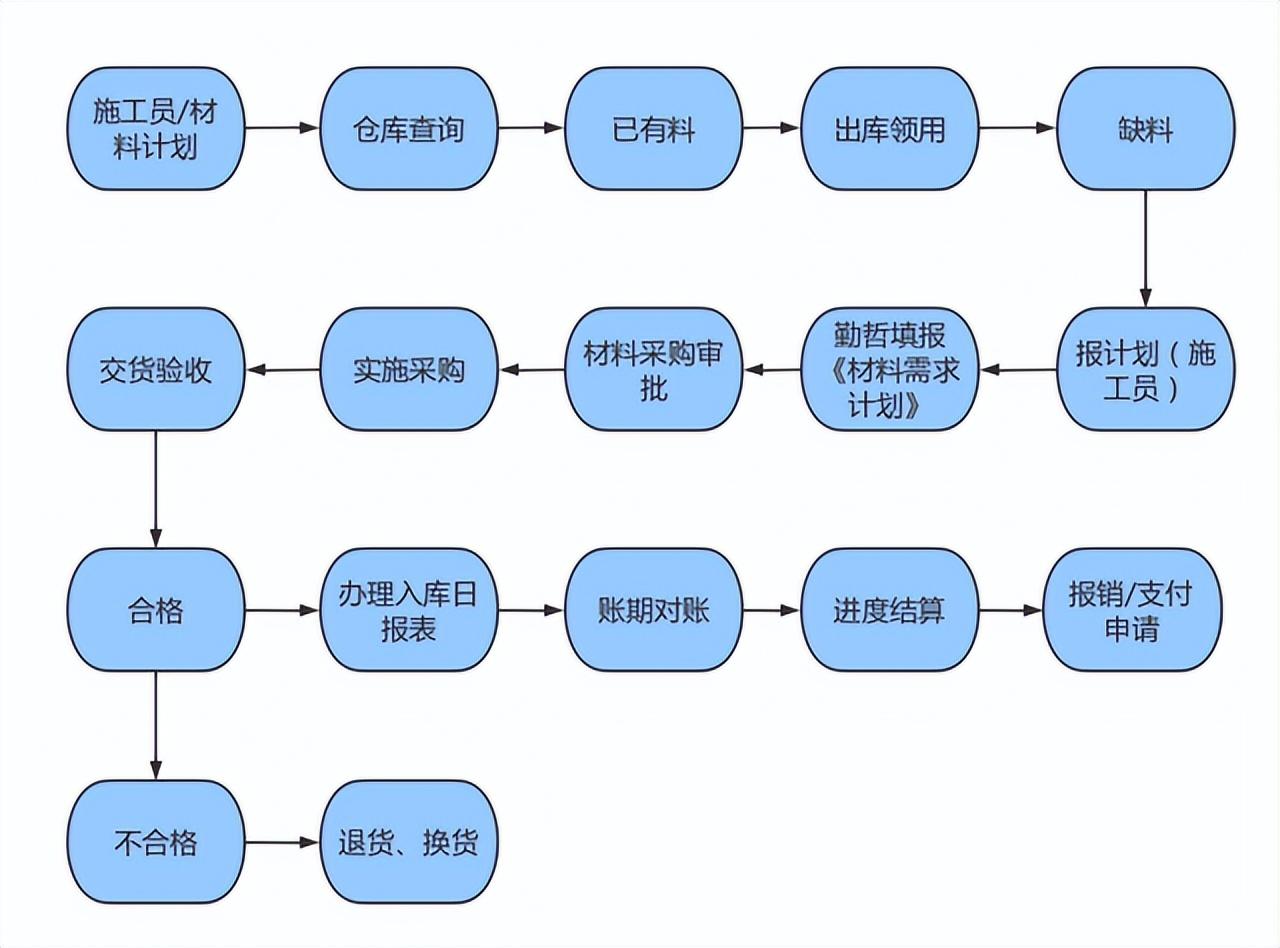

采購-入庫基本流程:材料采購計劃→庫房查詢→已有材料→出庫領用→缺料→報計劃(施工員)→勤哲填報《材料需求計劃》→材料采購審批→實施采購→交貨驗收→辦理入庫(日報表)→賬期對賬→進度結算→報銷/支付申請。如圖:

發貨流程管理制度的目的是什么?倉庫管理制度及工作流程介紹

六、倉庫物料管理流程

(一)驗收流程

1)材料、設備到場后由采購部人員(材料員)、倉庫員一起組織相關部門人員(如需要還可以組織監理、或業主甲方)負責材料的現場驗收,對到場的材料應及時確定下貨地點,根據采購計劃、技術質量標準和送貨單認真清點數量,核對材料外觀、型號、規格、品牌、數量是否與送貨單相符,大宗批量的建筑工程材需提供出廠合格證、檢測報告等資料。

2)送貨單由項目倉庫員、班組負責人進行簽字確認,驗收簽字后將材料驗收單,一聯給送貨廠商,作為對賬憑證。

3)驗收材料時倉庫員、收料員應拍車輛正面、側面、背面,裝貨圖、卸貨過程或正打料施工過程、出入庫單、驗收單、送貨單照片組成,作為同意驗收該產品數量、外觀及其型號規格的依據。

(二)入庫流程

1)采購負責人確定到貨時間,提前通知驗收部門及班組做好驗收準備,通知倉庫做好入庫準備。

2)采購的物品在運達公司項目工地后采購部應及時通知需求部門,由需求部門及時安排人員卸貨與搬運。

3)公司所有的生產材料、設備入庫前均由需求部門的檢驗或驗

收。采購負責人和倉儲管理人對物品的數量、規格等進行驗收,數量過多時,可協調供應商派專人協助現場清點。

4)驗收合格后倉庫員開具驗收單,辦理入庫手續,另報勤哲日報表。

5)物品入庫:根據物品特性,安排好倉位存儲,并進行妥善保管。個別特殊項目材料的保管歸班組負責(如18+42村項目)。歸班組負責保管的材料應平進平出的原則開具出庫單,讓其進行簽字確認。

6)未及時驗收的材料,倉庫在收到送貨清單后可將其作為暫存物

資接受,并妥善保管。

7)對驗收不合格的材料、設備拒絕簽收,采購部必須與供應商共

同取樣送檢鑒定復查進行協商,采取退貨、換貨,并追究責任。

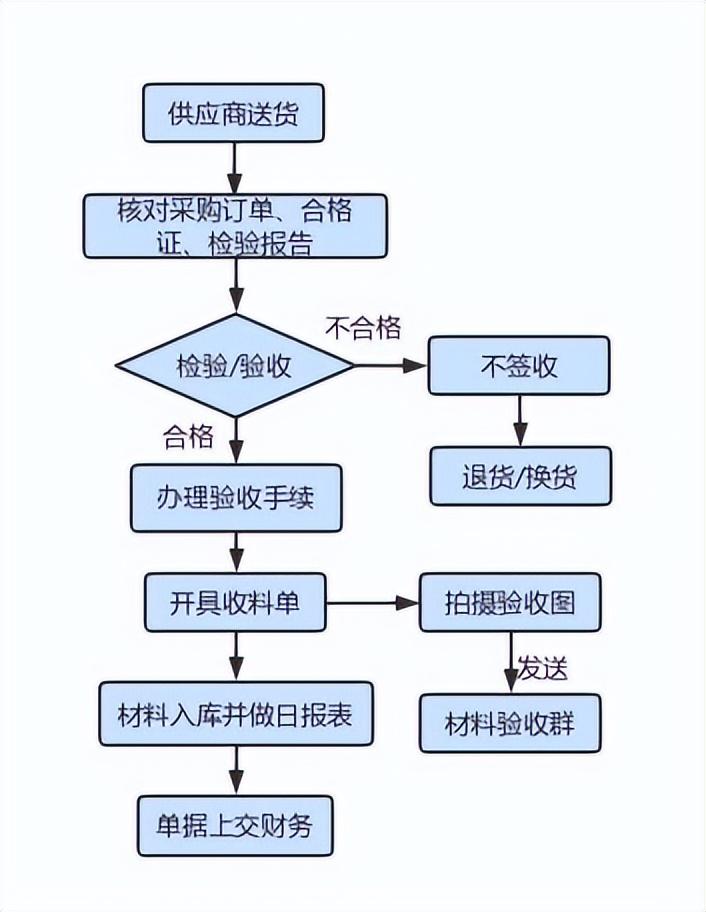

(三)驗收、入庫流程圖;

發貨流程管理制度的目的是什么?倉庫管理制度及工作流程介紹

(四)出庫流程
  1)出庫原則“先進先出”;

2)項目部領料按物料清單開具所需物料的三聯領料單,領料單開具必須注明物料使用位置。

3)領料單由所需物料所屬組別的負責人開具(開單要求清晰明了不得亂涂亂畫否則倉管員有權拒發)給項目負責人核準一式三聯。

4)倉管員憑領料單(按先進先出的原則)對照物料清單給予發放。物料發完后倉管員與領料人必須在領料單上簽字確認雙方各自拿回所屬聯領料單。

5)發完物料按流程報勤哲日報表做臺帳以及分好單據,紅色聯及時上交財務。

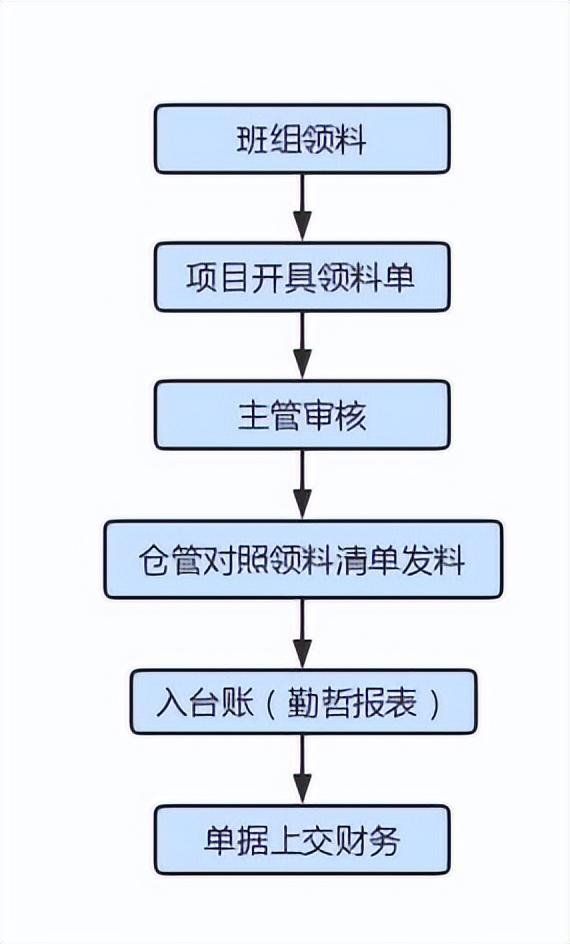

6)出庫流程圖:

發貨流程管理制度的目的是什么?倉庫管理制度及工作流程介紹

(五)物料調撥流程

1)項目工程部的物料調用依據是由項目部填寫“調用單”,并由項目負責人簽名確認,調撥單位在勤哲系統上走調撥流程審批,審批通過后由采購部門調撥協調。

2)采購部依據調撥單,同時發給調入倉庫和調出倉庫,調出項目班組倉庫依據需求單備貨,調入班組倉庫負責裝車運輸等相關事宜。倉庫材料調出、入的同時做好登記,以備后期盤點審查。

3)物料調撥流程圖

發貨流程管理制度的目的是什么?倉庫管理制度及工作流程介紹

(6)物資退庫

1)物資退庫單位填寫材料退庫申請單,并列材料退庫明細表(須與實際退庫材料一致)經負責人簽字同意后,發起退庫。

2)退庫單位將材料退庫申請單、退庫明細表、及相關退庫證明資料(設計變更單、現場簽證等)交于倉庫管理員,倉庫管理員核對本批次需退庫材料相對應的材料請購單、出入庫單等清點退庫材料,確認無誤辦理退庫手續,按品質入賬并將相關單據移交財務部門。

七、庫存盤點

1、倉庫貨物盤點由財務部、采購部、項目部、班組、擬定盤點計劃時間表和盤點流程。

2、盤點過程中需要其他相關部門配合,應予以配合。

3、盤點時保證做到盤點數量的準確性、公正性,嚴禁弄虛作假、虛報數據。盤點過程中嚴禁更換盤點人員,以免少盤、多盤、漏盤等。
4、盤點分初盤、復盤,所有的盤點數據都需盤點人員簽名確認。

5、盤點過程中發現異常問題及時反饋處理。

八、倉庫管理員工作職責1、準確地做好材料進出倉庫的帳務工作。
  2、嚴格按照材質的驗收要求做好材料驗收工作。
  3、不合訂購要求的或不合格的材料堅決不予驗收。
  4、認真做好倉庫報表、工程項目竣工材料決算表工作。
  5、認真做好倉庫材料的分類擺放和保管工作。
  6、認真做好倉庫安全防范及倉庫衛生工作。
  7、認真做好倉庫發料工作。先進倉的料先發,舊廢料根據實際情況合理利用。
  8、認真做好退庫工作及工地完工的剩余材料及時回收倉庫保管。
  9、認真做好各工地材料使用的監控工作。避免重復領料和材料浪費。
  10、認真做好手動工具和機具的借收登記工作。
  11、認真配合各工地做好各項材料管理和保護工作。

12、有責任提出倉庫管理的合理建議。

九、倉庫人員的工作態度及作風

1、倉庫工作人員應該培養良好的工作態度和作風,形成良好的工作習慣。

2、倉庫工作人員要求做事細心、認真、負責、誠實,優良好的團隊意識及職業道德。

3、對于上下級下達的工作任務要按時按質完成。

4、對其他的工作制度和行為依據公司其他規定為準。

聲明:本文由網站用戶竹子發表,超夢電商平臺僅提供信息存儲服務,版權歸原作者所有。若發現本站文章存在版權問題,如發現文章、圖片等侵權行為,請聯系我們刪除。
